Картка проєкту

Один клієнтський проєкт: години проти бюджету, задачі виконання, маржа й акт за місяць.

Де знайти: Сервіс → Проєкти → картка проєкту

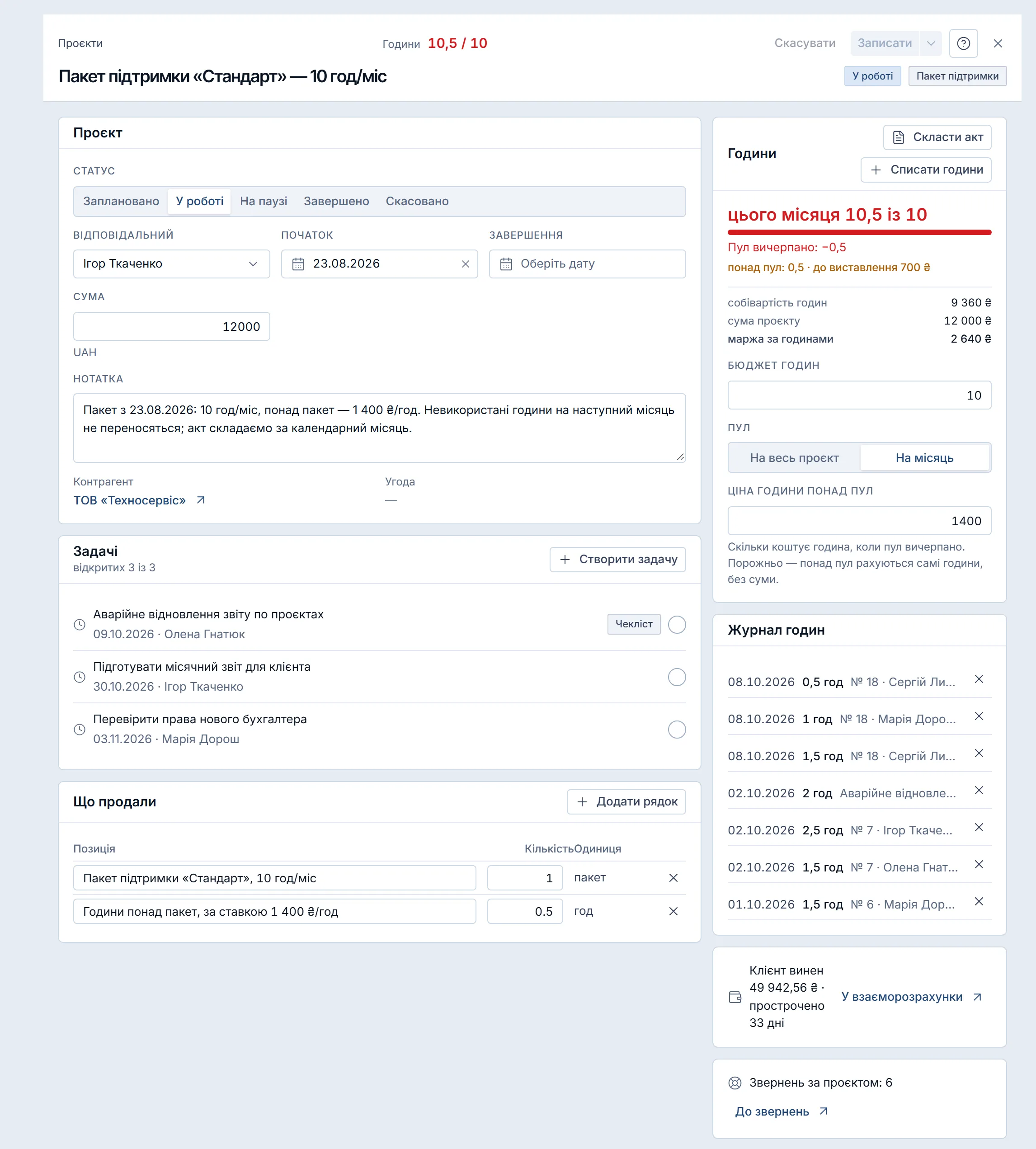

Картка пакета підтримки у стані «У роботі»: ліворуч блоки «Проєкт», «Задачі» і «Що продали», праворуч «Години» з вичерпаним пулом місяця (червоним) і ціною години понад пул, «Журнал годин», рядок боргу клієнта й звернення за проєктом

Бюджет і пул — скільки годин продано: на весь проєкт чи на місяць.

Журнал годин — хто, коли й на що списав час.

Акт із годин — документ клієнту за години календарного місяця.

Години

Налаштувати пакет годин

Бюджет, пул і ціна години понад пакет — у блоці «Години».

  1. У блоці «Години» вкажіть бюджет годин.
  2. Оберіть пул: «На весь проєкт» або «На місяць».
  3. Для пакета на місяць вкажіть ціну години понад пул.
  4. У блоці «Проєкт» вкажіть суму — це вартість пакета.
  5. Натисніть «Записати».

ПорадаДля пулу «На місяць» у шапці зʼявиться позначка „Пакет підтримки“. Без ціни години понад пул перевитрата рахується лише годинами, без суми.

Картка пакета підтримки: ліворуч статус, відповідальний, строки, сума, нотатка, задачі й «Що продали»; праворуч червоне «цього місяця 10,5 із 10» (пул вичерпано, 0,5 год понад пул — 700 ₴ до виставлення), собівартість і маржа за годинами, бюджет, пул «На місяць», ціна години понад пул, останні записи журналу годин, борг клієнта й звернення за проєктом.

Години

Списати години

Час команди — у журнал проєкту й проти його пулу.

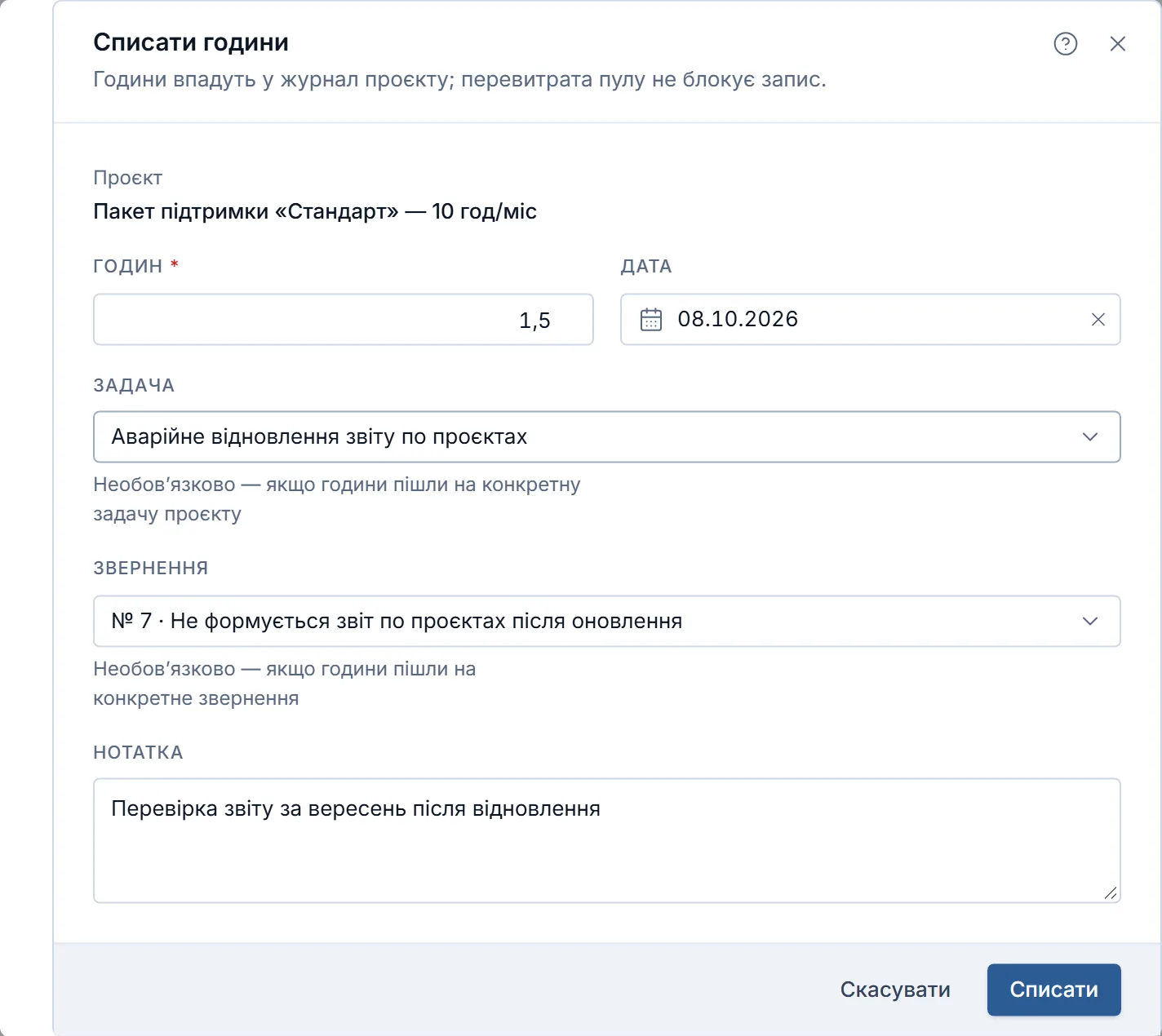

  1. У блоці «Години» натисніть «Списати години».
  2. Вкажіть години (від 0 до 24) і дату.
  3. За потреби оберіть задачу чи звернення цього проєкту й додайте нотатку.
  4. Натисніть «Списати».

ПорадаПід формою видно „лишок N год“ або „перевитрата N год“. Перевитрата запис не блокує, а вікно лишається відкритим для наступного запису.

Картка пакета підтримки: ліворуч статус, відповідальний, строки, сума, нотатка, задачі й «Що продали»; праворуч червоне «цього місяця 10,5 із 10» (пул вичерпано, 0,5 год понад пул — 700 ₴ до виставлення), собівартість і маржа за годинами, бюджет, пул «На місяць», ціна години понад пул, останні записи журналу годин, борг клієнта й звернення за проєктом.Вікно «Списати години»: проєкт уже вибрано, а години, дата, задача, звернення й нотатка заповнені — лишається натиснути «Списати».

Акт

Скласти акт за місяць

Години календарного місяця — документом «Акт» для клієнта.

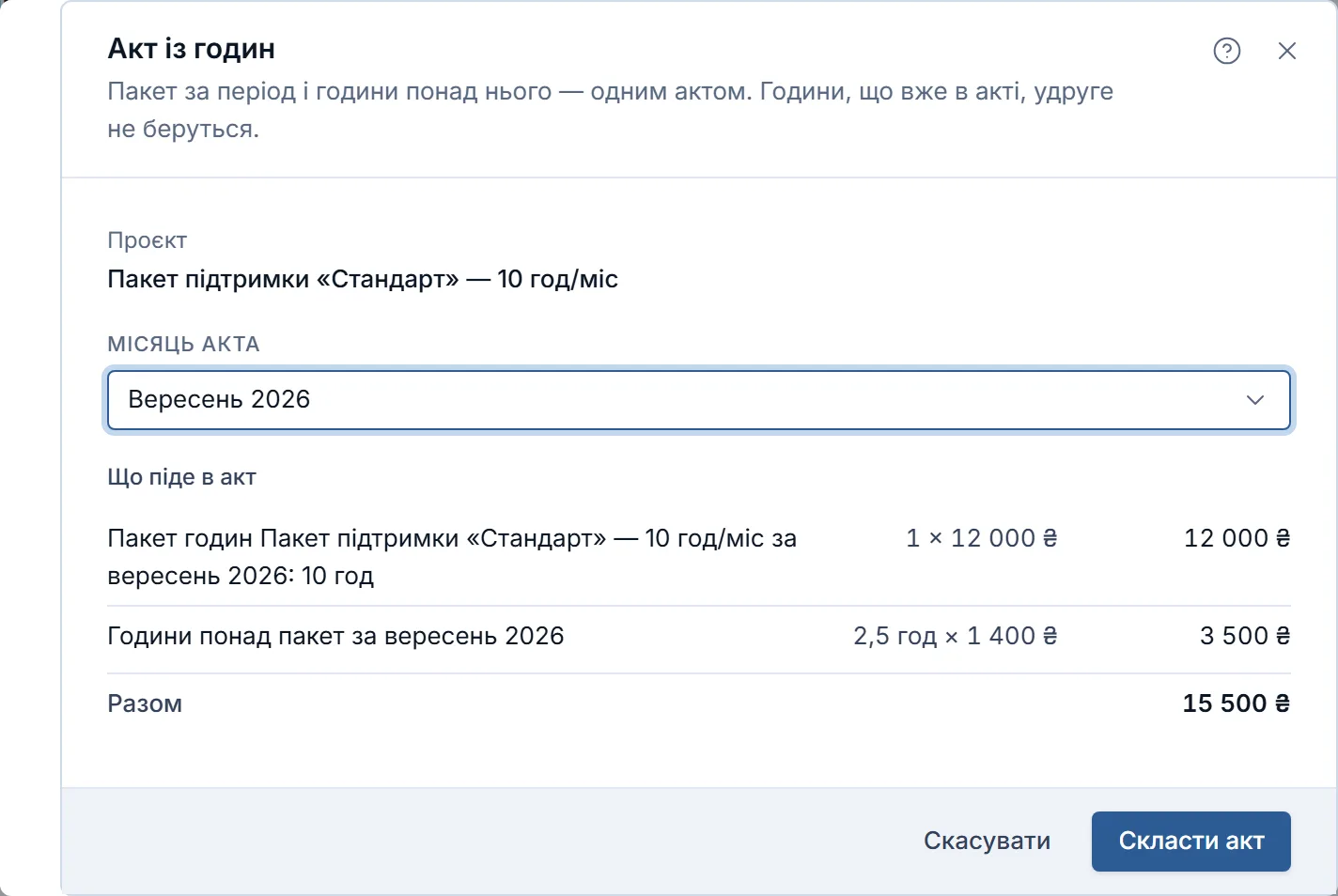

  1. У блоці «Години» натисніть «Скласти акт».
  2. Оберіть місяць акта — типово стоїть минулий.
  3. Перевірте, що піде в акт, і підсумок.
  4. Натисніть «Скласти акт» — відкриється акт у стані «Чернетка».

ПорадаМісяць — поточний або один з 11 попередніх. Якщо акт за місяць уже є, вікно дасть кнопку «Відкрити акт № …».

ВажливоСкласти акт можуть лише адміністратор і менеджер.

Картка пакета підтримки: ліворуч статус, відповідальний, строки, сума, нотатка, задачі й «Що продали»; праворуч червоне «цього місяця 10,5 із 10» (пул вичерпано, 0,5 год понад пул — 700 ₴ до виставлення), собівартість і маржа за годинами, бюджет, пул «На місяць», ціна години понад пул, останні записи журналу годин, борг клієнта й звернення за проєктом.Вікно «Акт із годин»: проєкт, «Місяць акта» — вересень 2026, у «Що піде в акт» пакет годин за 12 000 ₴ і 2,5 год понад пакет по 1 400 ₴, «Разом 15 500 ₴»; унизу «Скласти акт».

Задачі

Поставити задачу проєкту

Робота виконання: що зробити, хто й до якого строку.

  1. У блоці «Задачі» натисніть «Створити задачу» — форма відкриється вже з цим проєктом.

ПорадаКлік по назві відкриває задачу. Продажні задачі лишаються в угоді.

Картка пакета підтримки: ліворуч статус, відповідальний, строки, сума, нотатка, задачі й «Що продали»; праворуч червоне «цього місяця 10,5 із 10» (пул вичерпано, 0,5 год понад пул — 700 ₴ до виставлення), собівартість і маржа за годинами, бюджет, пул «На місяць», ціна години понад пул, останні записи журналу годин, борг клієнта й звернення за проєктом.

Задачі

Закрити задачу з підсумком

Задача виконана — фіксуємо, чим скінчилось, і за потреби ставимо наступну.

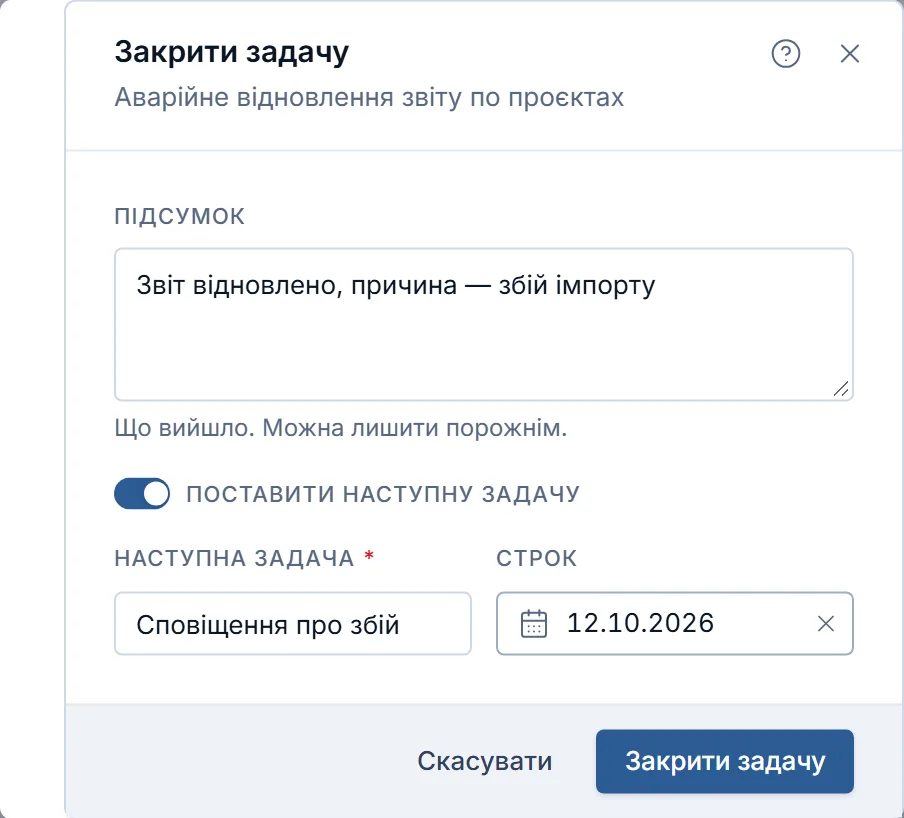

  1. Клацніть кружок біля відкритої задачі — відкриється вікно «Закрити задачу».
  2. За потреби коротко напишіть підсумок — що вийшло.
  3. Щоб одразу поставити наступну, увімкніть «Поставити наступну задачу» й вкажіть назву та строк.
  4. Натисніть «Закрити задачу».

ПорадаУ повідомленні „Задачу закрито“ є «Скасувати» — задача повернеться в роботу. Кружок виконаної задачі теж повертає її в роботу.

ВажливоПідсумок лягає в стрічку угоди чи контрагента задачі. Задача без них отримує його в кінець опису рядком „Підсумок: …“.

Картка пакета підтримки: ліворуч статус, відповідальний, строки, сума, нотатка, задачі й «Що продали»; праворуч червоне «цього місяця 10,5 із 10» (пул вичерпано, 0,5 год понад пул — 700 ₴ до виставлення), собівартість і маржа за годинами, бюджет, пул «На місяць», ціна години понад пул, останні записи журналу годин, борг клієнта й звернення за проєктом.Вікно «Закрити задачу» з картки проєкту: підсумок, увімкнене «Поставити наступну задачу» з назвою й строком і кнопка «Закрити задачу».

Поля

Заповнити власні поля проєкту

Що команді треба знати про виконання: де обʼєкт, з ким говорити на місці, де лежать доступи, коли запуск.

  1. Знайдіть блок власних полів — у шаблоні «Інтегратор» він зветься «Виконання».
  2. Заповніть поля, наприклад «Адреса обʼєкта».
  3. Натисніть «Записати».

ПорадаСклад полів задає адміністратор: «Адміністрування» → «Налаштування» → «Власні поля», модель «Проєкт». Блок у картці зветься так само, як розділ поля.

Важливо«Передати в проєкт» з угоди не вимагає власних полів проєкту, навіть обовʼязкових, — їх заповнюють уже в картці.

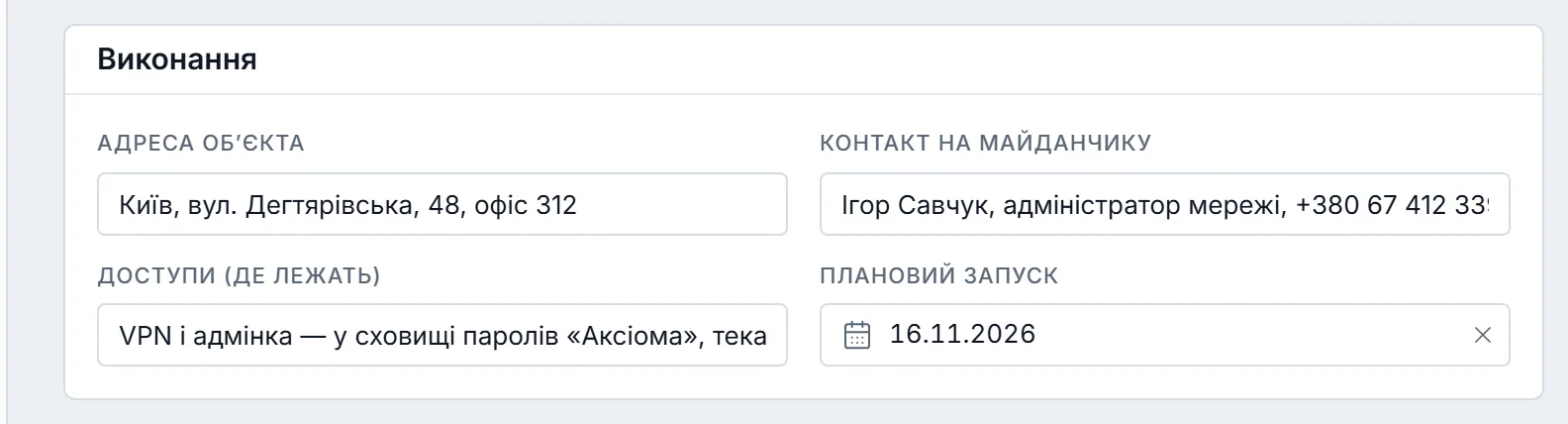

Блок «Виконання» картки проєкту: адреса обʼєкта, контакт на майданчику, де лежать доступи й плановий запуск — чотири власні поля, які заводить шаблон «Інтегратор».

Години

Видалити помилковий запис годин

Рядок журналу годин, списаний помилково.

  1. У журналі годин натисніть «Прибрати рядок журналу» в потрібному рядку.
  2. Передумали — натисніть «Відновити» в повідомленні „Запис годин видалено“.

ВажливоВидаляють лише адміністратор і менеджер. Рядок із позначкою „Акт № N“ не видаляється — інакше змінився б виставлений акт.

Картка пакета підтримки: ліворуч статус, відповідальний, строки, сума, нотатка, задачі й «Що продали»; праворуч червоне «цього місяця 10,5 із 10» (пул вичерпано, 0,5 год понад пул — 700 ₴ до виставлення), собівартість і маржа за годинами, бюджет, пул «На місяць», ціна години понад пул, останні записи журналу годин, борг клієнта й звернення за проєктом.

Поля й елементи

Екран «Картка проєкту»

ПолеЩо це й на що впливає
Початок, ЗавершенняЗавершення не раніше за початок; хрестик у полі очищує дату.
СумаЗ угоди або вручну; з неї рахується маржа за годинами. Для пулу «на місяць» — ціна пакета в акті.
КонтрагентБез контрагента акт за години не скласти.
Бюджет годинНа проєкт або на місяць; від нього — смужка, лишок і перевитрата.
Пул«На весь проєкт» або «На місяць» — пакет підтримки: бюджет щомісяця заново, у шапці бейдж «Пакет підтримки».
Ціна години понад пулЛише для пулу «на місяць»: рядок «Години понад пакет» в акті. Порожньо — лише години, без суми.
КнопкаЩо це й на що впливає
ГотовоКружок позначає задачу виконаною, повторно — повертає в роботу; випадкову позначку знімає «Скасувати».
Скласти актАкт-чернетка з оплачуваних годин обраного місяця; один чинний акт на місяць. Лише адміністратор і менеджер.
Списати години0–24 год на задачу чи звернення проєкту; перевитрата пулу запис не блокує.
Прибрати рядок журналуПереносить запис у «Кошик» (є «Відновити»). Лише адміністратор і менеджер, не для рядків в акті.
РозділЩо це й на що впливає
ЗадачіЗадачі виконання проєкту; продажні лишаються в угоді.
Що продалиЗнімок позицій угоди на момент передачі, лише читання. У проєкті без угоди рядки додають, правлять і прибирають тут.
З угодиДомовленість з угоди тут лише показана; змінюється в самій угоді.
ГодиниСписано / бюджет, «Лишок» або «Пул вичерпано»; для пулу «на місяць» — цього місяця й понад пул. Червоне число в шапці — бюджет перевищено.
Собівартість і маржа за годинамиГодини × ставка людини на дату запису проти суми угоди; лише з доступом до собівартості. Товарні позиції в маржу не входять.
Журнал годинБейдж «Акт № …» — година вже в акті й удруге не піде.
Клієнт виненБорг контрагента проєкту з прострочкою; «У взаєморозрахунки» відкриває його картку.
Звернення за проєктомКількість привʼязаних; «До звернень» — реєстр, відібраний цим проєктом.

Поля форми «Списати години»

ПолеЩо це й на що впливає
ПроєктЗ картки проєкту зафіксований; у зверненні без проєкту — обовʼязковий вибір.
ГодинБільше 0 і до 24, крок 0,5; запис оплачуваний.
ДатаПорожньо — сьогодні; визначає місяць для пулу «на місяць» і акта.
ЗадачаЛише в картці проєкту; задачу іншого проєкту не прийме.
ЗверненняГодини видно в картці звернення, у «Витрачено годин».
НотаткаДо 2000 символів, видно в журналі годин.
РозділЩо це й на що впливає
Баланс після записуЛишок пулу або «Пул вичерпано»; перевитрата запис не блокує.

Поля форми «Акт із годин»

ПолеЩо це й на що впливає
Місяць актаТипово минулий; живий акт один на місяць — якщо є, дається посилання.
КнопкаЩо це й на що впливає
Скласти актЧернетка акта серед документів клієнта; потрібен контрагент і ціна години.
РозділЩо це й на що впливає
Що піде в актЛише оплачувані: пакет «на місяць» плюс години понад нього, інакше години місяця за ціною години.

Як це влаштовано

  • Блок «Проєкт»

    Назва, статус, відповідальний, дати початку й завершення (не раніше за початок), сума, нотатка. Записують кнопкою «Записати» або «Записати й закрити» в меню біля неї.

  • Стани

    «Заплановано», «У роботі», «На паузі», «Завершено», «Скасовано».

  • Блок «Години»

    Показує „списано / бюджет“ зі смужкою і „Лишок: N“ або „Пул вичерпано: −N“. Для пакета — „цього місяця … із …“, а понад пул — „понад пул: N · до виставлення СУМА“.

  • Гроші за годинами

    Бачать адміністратор і менеджер. Собівартість — години × ставка людини на дату запису; маржа — сума проєкту мінус собівартість годин, без собівартості товарів.

    • Людина без своєї ставки рахується за ставкою компанії — картка скаже, скільки таких людей.
    • Ставки не було за частину днів — картка попередить, що собівартість порахована не за весь час.
    • Ставки задають у «Реквізити компанії» (вартість години) і в картці користувача (ставка години).
  • Як рахується акт

    Акт — на календарний місяць і лише з оплачуваних годин.

    • Пакет на місяць: рядок пакета за сумою проєкту плюс, якщо пакет перевищено, години понад пакет × ціна години понад пул.
    • Пул на весь проєкт із бюджетом і сумою: години в межах пулу × (сума ÷ бюджет годин), години понад пул × ціна години понад пул.
    • Без пулу (лише ціна години): години місяця × ціна години понад пул.
    • Krokul відмовить, якщо немає контрагента, суми пакета, потрібної ціни години або оплачуваних годин за місяць.
    • Один проєкт — щонайбільше один чинний акт за місяць; щоб скласти заново, наявний акт скасовують.
  • Години в акті

    Рядки журналу за місяць, на який уже є акт, позначені „Акт № N“ і не видаляються.

  • Що продали

    Знімок позицій угоди на момент передачі в проєкт; у проєкті з угоди він лише читається. У проєкті без угоди перелік ведуть самі: «Додати рядок», «Прибрати рядок».

  • Власні поля

    Поля, які компанія завела для моделі «Проєкт», стоять у картці окремими блоками за розділом поля. Шаблон галузі «Інтегратор» одразу заводить чотири необовʼязкові поля блоку «Виконання»: «Адреса обʼєкта», «Контакт на майданчику», «Доступи (де лежать)», «Плановий запуск». Їх можна перейменувати чи видалити, як будь-яке власне поле.

  • З угоди

    Домовленість з угоди — очікувана сума, етап, відповідальний, дата закриття й власні поля. Тут вона лише показана; змінюють її в самій угоді.

  • Взаєморозрахунки

    Якщо клієнт винен, зʼявляється рядок „Клієнт винен … · прострочено N днів“ з переходом «У взаєморозрахунки» в картку контрагента.

  • Звернення проєкту

    Рядок „Звернень за проєктом: N“ і кнопка «До звернень» відкривають реєстр звернень цього проєкту.

  • Задачі проєкту

    Лічильник „відкритих N із M“ стоїть під заголовком блоку.

  • Відповідальний поза командою

    Якщо людина вже не в активній команді компанії, у полі стоїть її імʼя з позначкою „· не в команді“.

  • Хто що може

    Картку бачать усі ролі.

    • Змінювати проєкт і списувати години — адміністратор, менеджер, агент.
    • Складати акт і видаляти записи годин — лише адміністратор і менеджер.

Питання й відповіді

Чому не вдається скласти акт?

Найчастіше бракує даних: контрагента, суми пакета або ціни години понад пул. Вікно акта пише причину словами. Якщо акт за цей місяць уже є, його треба скасувати, щоб скласти заново.

Чи потраплять в акт години, які не оплачуються?

Ні. Акт бере лише оплачувані години; позначку «Оплачувано» знімають у «Години» → «Мої».

Що буде з годинами, списаними вже після акта?

Години, списані після акта, отримають позначку „Акт № N“ свого місяця, але в складений акт не додадуться. Щоб їх урахувати, скасуйте акт і складіть його заново.

Як рахується маржа проєкту?

Сума проєкту (з угоди або задана вручну) мінус собівартість годин, де кожна година множиться на ставку людини на дату запису. Собівартість товарів сюди не входить.

Що означає „· не в команді“ біля відповідального?

Цієї людини вже немає серед активних учасників компанії, а проєкт досі на ній. Оберіть іншого відповідального й запишіть картку.

Чи допомогла стаття?

Спробуйте в Krokul

Картка проєкту відкривається в застосунку за один клік після входу.

Відкрити в Krokul

Markdown для ІІ
